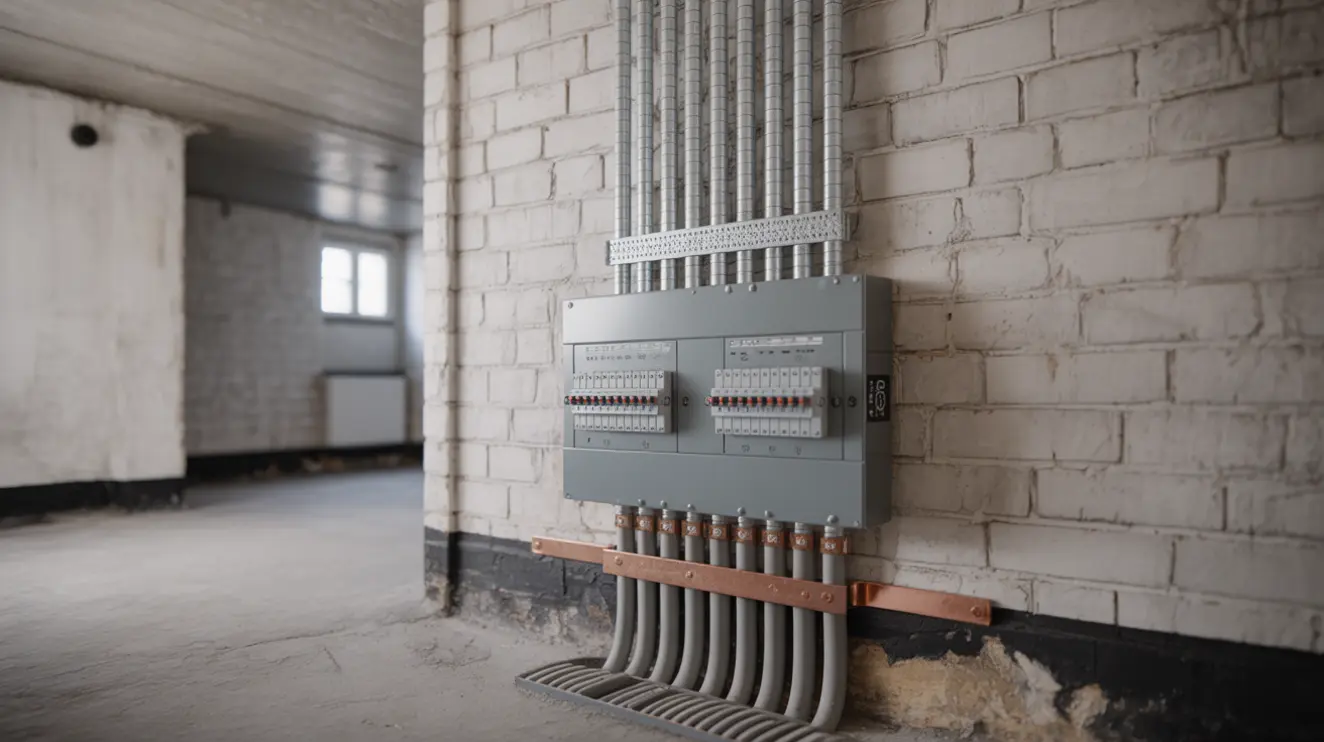

Byte av elstigar och huvudcentral i flerfamiljshus på Södermalm, Stockholm

8 veckor

Genomförandetid

48

Lägenheter

6

Trapphus

Projektet omfattade ett komplett byte av elstigar och huvudcentral i ett femvånings flerfamiljshus på Södermalm i Stockholm. Beställaren var en bostadsrättsförening som hade behov av högre kapacitet för laddplatser, modern vitvarustandard och energieffektiv belysning i gemensamma utrymmen. Arbetet genomfördes under våren 2026 med noggrann planering för korta och förutsägbara strömavbrott i varje lägenhet.

Genomförande och teknisk lösning

Förstudie och projektering utfördes först, där befintliga stigarlinjer kartlades, belastningsprofiler analyserades och selektivitetsberäkningar togs fram. Samordningsmöten hölls med fastighetsförvaltning, driftansvarig och elnätsägare, och en etappindelad tidplan fastställdes för att minimera påverkan på boende. Informationsblad fördelades i trapphusen med tydliga tider för planerade avbrott.

Demontering av gamla stigarkablar genomfördes trapphus för trapphus. Nya halogenfria stigarkablar installerades på kabelstegar med korrekt avstånd, fixering och bockradier enligt tillverkarens anvisningar. Genomföringar genom bjälklag brandtätades med godkända massor och manschetter, och skydd mot mekanisk åverkan monterades i utsatta passager. All kabeldragning märktes enligt uppdaterade märkscheman för att underlätta framtida drift och underhåll.

Huvudcentralen i källaren ersattes med en modulbyggd central med samlingsskena, huvudbrytare, överspänningsskydd typ 2 och selektiva säkringslastfrånskiljare. Mätarsektioner och gruppsäkringar anpassades efter nya laster, och reserver för framtida utbyggnad förbereddes. Från centralen drogs nya matningar upp genom stigarstråken till varje plan, där nya avsäkringspunkter och fördelningar installerades enligt den fastställda selektivitetsplanen.

Tillfälliga provisorier upprättades där så krävdes för att hålla gemensamma funktioner i drift under bytet. Avbrott per lägenhet begränsades genom tydlig avisering och tät koordinering mellan montörer och fastighetsskötare. Arbetsmiljö och elsäkerhet prioriterades genom avspärrningar, låsning och märkning av arbetsområden samt spänningslös kontroll före arbete.

Efter färdig installation utfördes provning och dokumentation: isolationsmätning, kontinuitetsprovning av skyddsledare, verifiering av jordfelsbrytarfunktion där sådan förelåg, och funktionsprov av centralens apparater. Märkning och relationshandlingar uppdaterades och överlämnades till beställaren tillsammans med drift- och underhållsinstruktioner. Slutbesiktning genomfördes utan anmärkningar avseende funktion och märkning, och eventuella estetiska justeringar i trapphusen åtgärdades direkt.

Resultatet blev en trygg och kapacitetsstark anläggning som gav kortare felavhjälpningstider, lägre spänningsfall och bättre selektivitet vid överströmmar. Fastigheten fick förbättrade förutsättningar för effektkrävande utrustning och framtida utökning, samtidigt som driftavbrotten under genomförandet hölls på ett minimum. Dokumentation och tydlig märkning underlättade fortsatt skötsel och tillsyn.

Vad ingick

  • Projektering, selektivitetsberäkningar och samordning
  • Etappvis byte av samtliga elstigar i sex trapphus
  • Installation av ny huvudcentral med samlingsskena och överspänningsskydd
  • Brandtätning, märkning, provning och relationshandlingar

Material

Material Mängd
AXQJ 4G95 Al stigarkabel 320 m
Kabelstegar inkl. konsoler och beslag 120 m
Modulbyggd huvudcentral 630 A 1 st
Överspänningsskydd typ 2 6 st

Planering av elstigs- och centralbyten

Kunder som vände sig till oss fick en tydlig och strukturerad process. Vi återkopplade inom kort med preliminär tidplan, genomförde platsbesök och tog fram förslag anpassade efter fastighetens förutsättningar. Under platsbesöken utfördes mätningar, statuskontroller och riskinventering för att säkra ett effektivt genomförande. Därefter skickades en etappindelad plan med informationsupplägg för boende och drift.

Inför start togs kontakt med elnätsägare och berörda förvaltare, och avbrottstider bokades i samråd med styrelse och driftansvariga. Aviseringar sattes upp i trapphusen och digitala utskick genomfördes. Provisorier planerades vid behov för att hålla gemensamma funktioner i gång. Efter avslut genomfördes slutprovning och överlämning av protokoll, märkscheman och relationshandlingar.

  • Kostnadsfritt inledande platsbesök erbjöds
  • Tydlig tidplan och etappindelning togs fram
  • Samordning med elnätsägare och entreprenörer säkerställdes
  • Aviseringar och boendekontakter hanterades
  • Slutprovning, märkning och relationshandlingar levererades
